별내선 (8호선 연장) 구리시 구간 공정률 (업데이트)

반응형

 각 공구별 위치 및 공정률

구분 3공구
(현대건설)
4공구
(태영건설)
5공구
(대우건설)
6공구
(고려개발)
위치→
공정률
교문수택(BN2)-구리(BN3) 구리(BN3)-도매시장(BN4) 다산진건(BN5) 별내(BN6)
구간길이 2,380m 2,575m 1,770m 2,381m
'20.12 45.16% 56.80% 73.44% 64.30%
'21.01 46.00% 57.58% 74.65% 64.96%
'21.02 47.32% 58.28% 75.80% 65.05%
'21.03 48.68% 59.00% 76.96% 65.53%
'21.04 49.98% 59.88% 78.05% 66.05%
'21.05 50.43% 60.75% 79.32% 66.76%
'21.06 50.78% 61.72% 80.43% 67.50%
'21.07 51.57% 62.69% 81.58% 68.25%
'21.08 53.66% 63.22% 82.47% 69.09%
'21.09 54.71% 63.75% 83.06% 69.90%
'21.10 55.27% 65.46% 84.05% 70.81%
'21.11 61.21% 66.16% 84.72% 71.92%
'21.12 61.52% 66.36% 85.38% 76.64%
'22.01 62.38% 67.66% 85.95% 77.10%
'22.02 62.88% 68.96% 86.36% 78.57%
'22.03





별내선 (8호선연장) 전체 노선도



3공구 시공기간 수정



 각 공구별 공사기간 및 홈페이지 링크

1공구(공사기간 : 2017-08-18 ~ 2023-08-21)

2공구(공사기간 : 2017-09-29 ~ 2023-09-28)

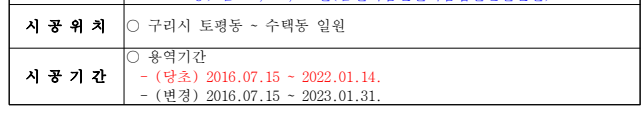

3공구(공사기간 : 2016-06-08 ~ 2021-12-08) : www.bnsub03.co.kr

4공구(공사기간 : 2015-10-27 ~ 2021-11-23) : www.tysubway04.co.kr

5공구(공사기간 : 2016-10-04 ~ 2022-02-04) : bnsub5.co.kr

6공구(공사기간 : 2015-09-17 ~ 2021-10-14) : byeollae6subway.co.kr/
